栏目导航
公司资讯
当前位置:首页 > 公司资讯 >

桩基声测管钻孔技术方法与钢筋笼施工

桩基声测管旋挖钻孔施工注意事项是非常重要的,千里之提溃于蚁穴,每个细节都要落实到位才能保障工程质量。现在让声测管厂家就桩基声测管旋挖钻孔技术方法为大家做下讲解。


桩基声测管钻孔技术方法与钢筋笼施工


一、声测管旋挖钻孔施工



1、声测管厂家在钻孔前调整旋挖钻机钻杆保持垂直、确保位置正确,防止因钻杆晃动引起桩位偏移。



2、初始钻进表土层保证钻杆垂直,缓慢进尺,减少钻杆晃动,钻孔过程中,采取措施为在护筒埋设时高出地面30~50cm并围堰,以防止下雨天雨水流入孔内。



3、钻孔施工连续进行,如因故停机时及时提钻,防止长时间停钻出现塌孔埋钻,钻孔完毕及时浇筑砼,若不能及时浇筑间歇时间较长时,钻孔的孔口加盖板罩,防止安全事故发生,再次开钻前检查孔深是否出现塌孔。



4、钻机在连续施工钻进过程中,时常观察钻进地质情况,进入砂层、砾石层时,声测管要严格控制钻进速度,必须低速慢进,防止塌孔。



5、桩基声测管在灌注过程中技术人员随时测量孔内砼面高度,及时调整导管埋深,保证导管埋置深度在任何情况下不得小于3m(为了保证砼浇筑段有足够的压强,保证砼的密实度),控制在3~6m左右,桩顶加灌0.8~1米。



6、声测管厂家在孔底清理检验合格后及时灌注砼,在砼灌注前对运至现场的商品砼进行塌落度检测,检验出厂随车资料、核定立方量,合格时进行灌注。



桩基声测管


二、钢筋笼制作及安放:



1、材料准备

钢筋已到达现场,其品种、级别和规格符合设计要求,并附有产品合格证、附件清单和有关材质报告单或检查报告,现场质检员已按要求进行外观检查,并按60T为验收批进行力学抽检。声测管厂家进行可焊性试验和焊接参数试验,取得相应的焊接参数,按材料表或技术交底书进行配料,钢筋加工棚,对场地进行硬化,修整完排水系统,规划场地。



2、施工程序

桩基声测管主要施工程序为:声测管原材料报检→可焊性试验→焊接参数试验→设备检查→施工准备→台具模具制作→钢筋笼分节加工→声测管安制→钢筋笼底节吊放→第二节吊放→校正、焊接→较后节定位。



3、钢筋笼加工成型

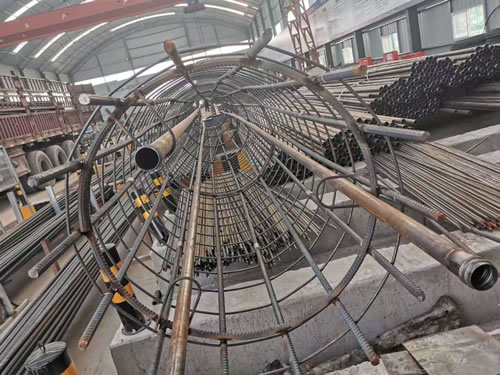

加工钢筋笼胎具:用槽钢和钢板焊成组合胎具,每组胎具由底梁、底梁端部大样板、加强筋位置弧板三部分构成。底梁采用两根槽钢,槽钢间距50cm左右,之间用钢筋或角钢焊接;底梁一端垂直焊接一块110cm×110cm的钢板,厚不小于0.5mm;在大样板上用油漆绘出加强筋外轮廓及每根主筋的位置;声测管在底梁上按每节钢筋骨架加强箍筋数量和位置设立弧形板胎具,弧形板采用10mm钢板,弧形板胎具按加强筋外缘弧长的三分之一长设置,弧形胎具上对应大样板主筋位置设置凹槽,校正无误后与底梁焊接。声测管厂家将加强箍筋就位于每道弧板胎具的同侧,按弧形胎膜的凹槽摆焊主筋和箍筋,弧形胎膜上的主筋全部焊完后,滚动钢筋骨架至下一段三分之一弧,如此往复,直至全部焊完。滚出钢筋骨架,然后吊起骨架搁于支架上,套入盘筋,按设计位置布置好螺旋筋并绑扎于主筋上,点焊牢固,较后安装和固定声测管。个骨架加工时,每焊完三分之一弧至下一段弧时,要与大样板上的主筋位置核对,焊完后,核对无误,可成批加工。具备条件后可使用钢筋笼成型专用设备进行加工。



钢筋笼加工场地分节制作,根据具体吊装能力确定每节长度,声测管厂家加工必须按照钢筋配料单或技术交底进行,严禁随意、私自更改制作方式。桩基声测管下料前,必须先进行拉直,然后对号加工下料,并分类标时排放。钢筋笼制造在专用胎具上或台架上进行,钢筋的间距必须至少采用两个间距定位架来进行定位,禁止工人手扶固定间距,保证其主筋和箍筋的轴线、平顺度和间距符合声测管设计要求规范误差要求。
